プレキャストセグメント工法による開削トンネルの設計と施工
−長尾東地区改良工事−
国土交通省近畿地方整備局 浪速国道事務所
清水建設株式会社 大阪支店
株式会社 日本ピーエス 大阪支店
音声
(WAV)
一つ進む 一つ戻る 最後に進む 最初に戻る ***トップページへ 現在16/24頁です

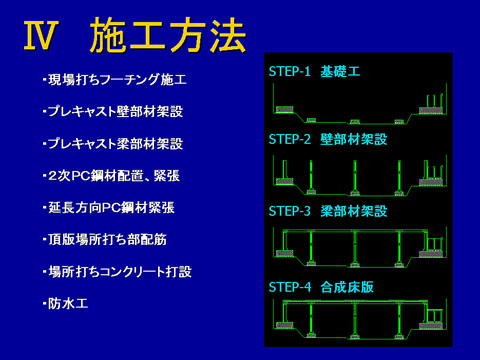

施工の手順を説明します。まず、現場打ちフーチングを施工し、その後、(1)プレキャスト壁部材、プレキャスト梁部材を架設し、(2) 断面方向2次PC鋼材緊張  (3)延長方向PC鋼材緊張 (4)頂版場所打ち部配筋 (5)場所打ちコンクリート打設 (6)防水工 の順番で施工していきます。
