| 舞鶴発電所におけるパイルド・ラフト基礎の設計・施工 |
|---|
| 関西電力株式会社 舞鶴火力建設所 株式会社 ニュージェック 熊谷・飛島・鴻池・フジタ・三井住友・金下・森本共同企業体 |
|  |
| 音声 (WAV) |  |  |  |  |  | 現在9/25頁です |

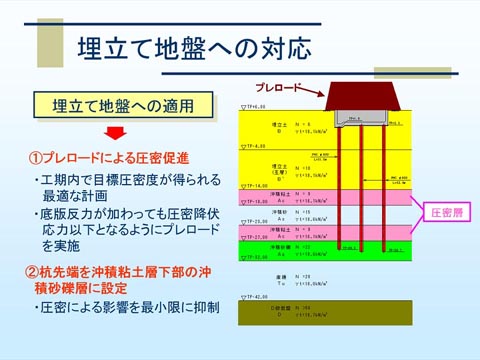

| 以上ご説明した問題点、課題に対し、どのように対応したかを説明します。
まず、埋立て地盤への対応です。 今回、パイルド・ラフト基礎を埋立て地盤に適用するにあたり、プレロードによる圧密促進を実施しました。 プレロードは、底版反力が作用しても圧密降伏応力以下となるように計画し、実施しました。 さらに、杭先端の応力伝播による圧密層への影響を最小限にするために、杭先端を圧密層より下の沖積砂礫層に設定しました。 |
