平成16年度関西支部技術賞 技術賞
震災復興事業に併せた神戸地区の鉄道整備とまちづくり
神戸市 ・ 西日本旅客鉄道株式会社
現在 26/44頁です

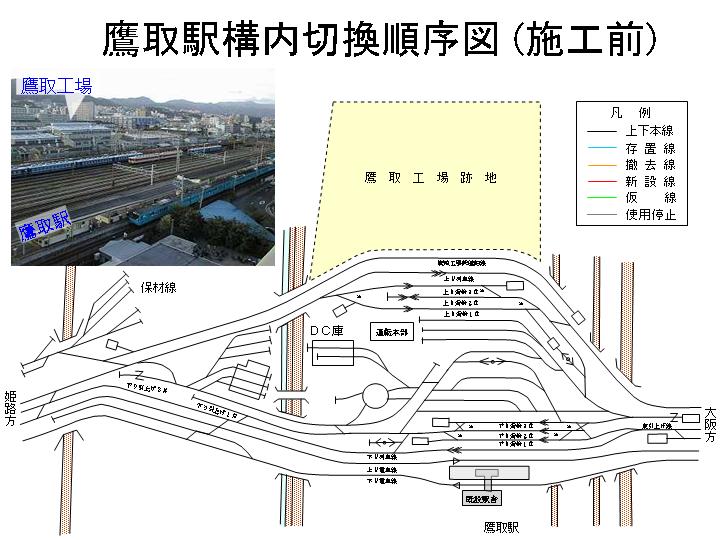

すなわち、以下6枚の切換順序STEP図に示す通り、貨物機能移転工事の切換に合わせることで、空いたスペースを利用した「開削工法」による自由通路の施工が可能となり、大幅なトータルコストダウンと、工程短縮を実現することができました。
